眼下,国家“十四五”电力发展规划重点工程——和田—民丰—且末—若羌二回750千伏输变电工程的若羌段全面开启铁塔组立施工,为后续架线作业、电网网架补强筑牢基础。

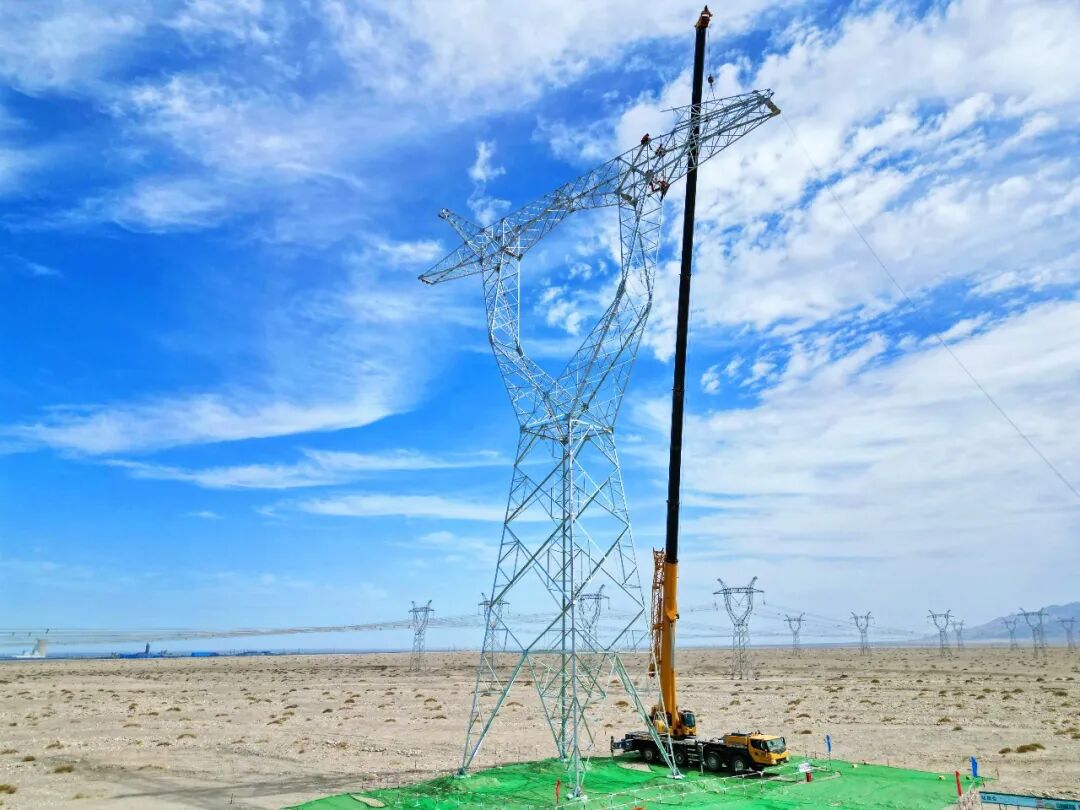

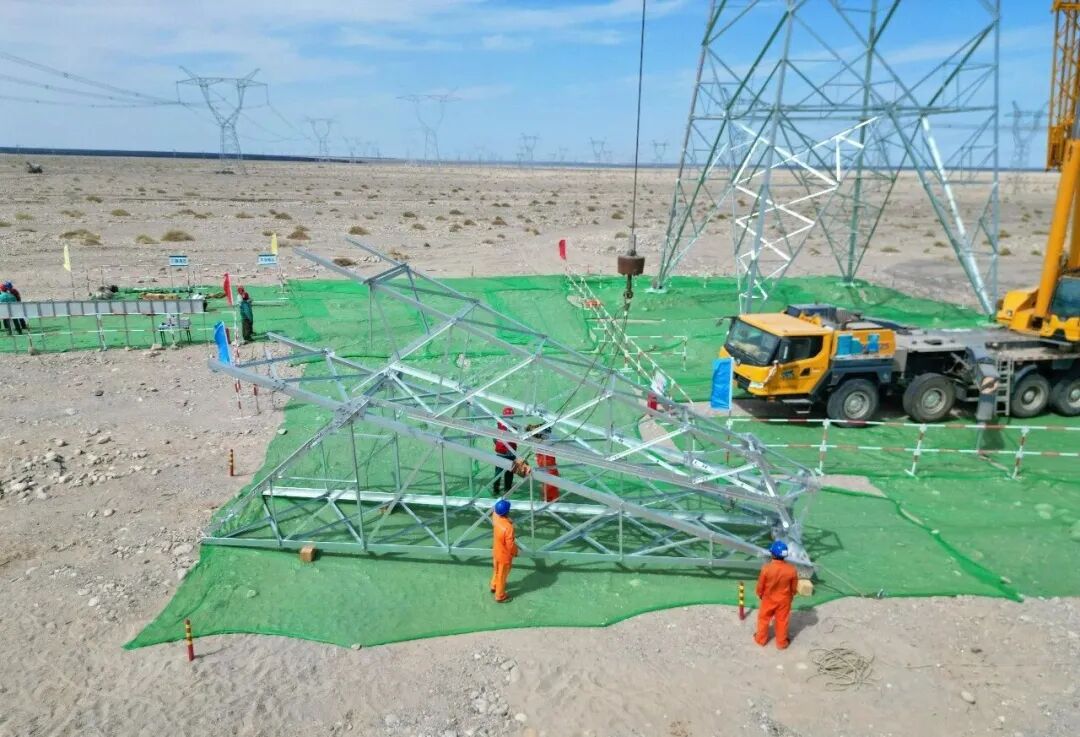

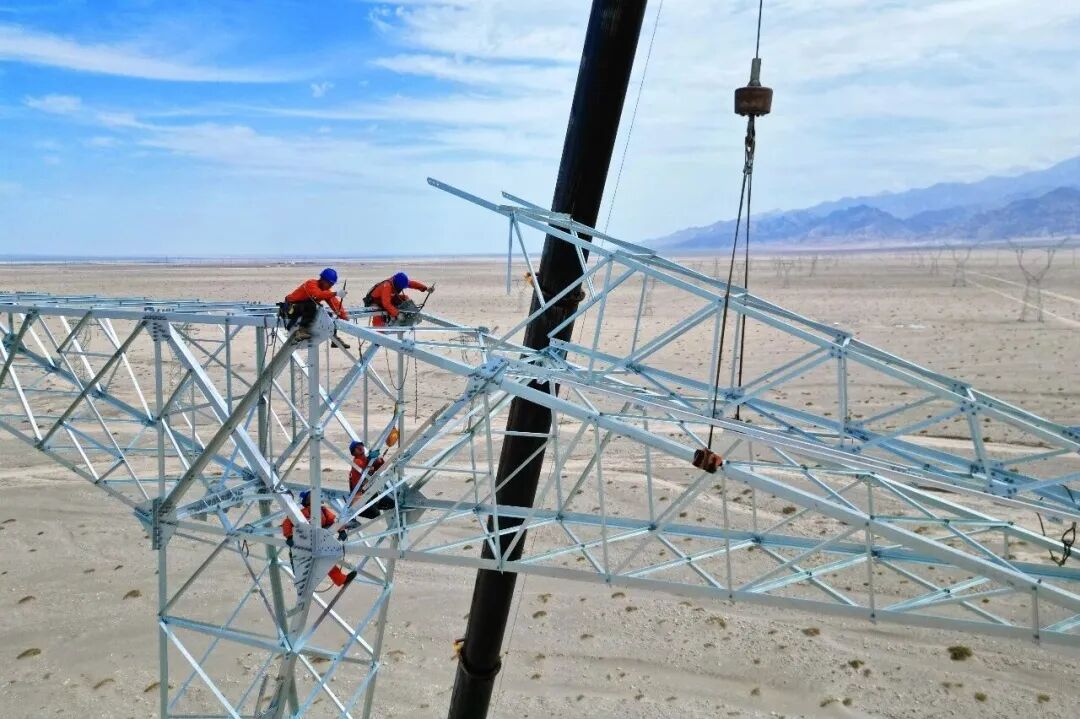

9月10日,在若羌县工业园区该项目施工现场,大型吊车将预制铁塔构件吊升至50余米塔基之上,高空、地面施工人员配合牵引缆绳,有序开展铁塔组立作业。

“目前,该标段基础施工已全部完工,工程正式转入铁塔组立阶段,已累计完成铁塔组立51基。”该工程若羌段施工项目现场负责人刘建立介绍,当前正值施工黄金窗口期,项目部科学调配力量,投入221名施工人员、13台大型机械设备,多点同步施工。现场从严落实安全管控,严控工程质量,高效推进项目建设。预计10月全面启动架线施工,力争年底完成本段主体施工任务。

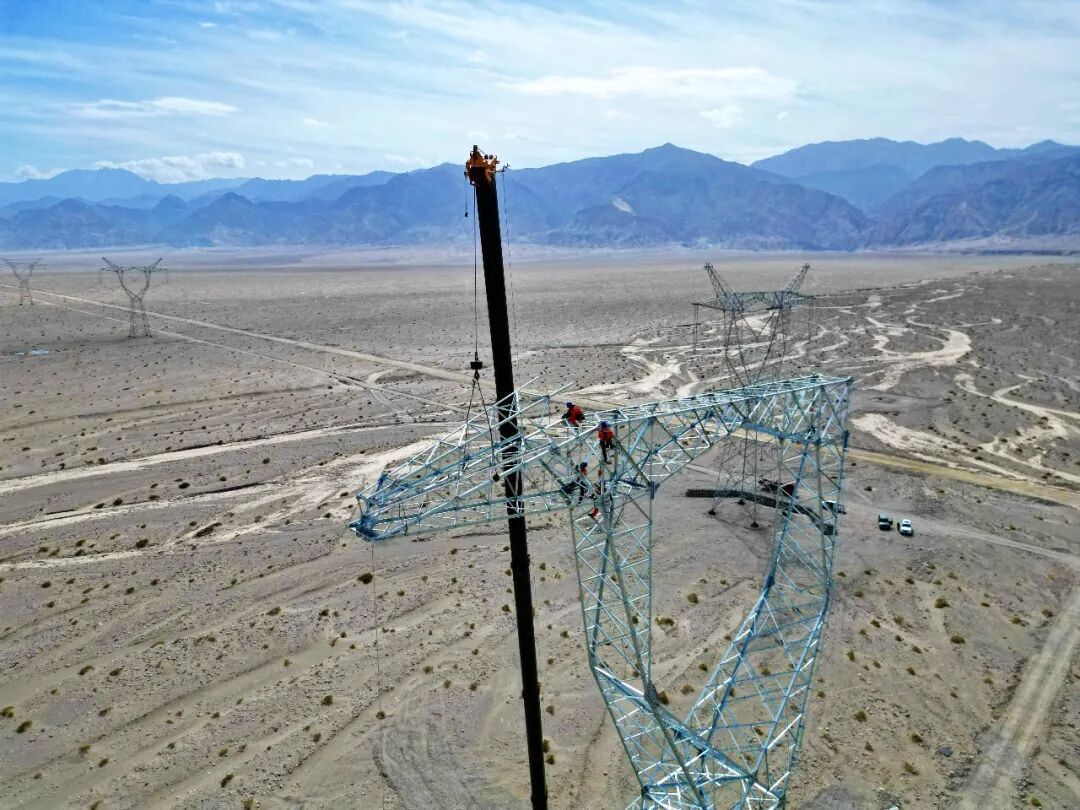

据悉,和田—民丰—且末—若羌二回750千伏输变电工程起于和田750千伏变电站,终点为若羌750千伏变电站,其中若羌段是全线过境最长标段,线路近119千米,布设铁塔251基,沿线海拔900米至1200米,88.8%为戈壁平地、11.2%属沙漠地貌,施工场地开阔,但风沙频发、生态保护标准高,施工机遇与挑战并存。

该工程若羌段施工项目部班组负责人崔然铭说:“全线地貌复杂,戈壁、沙漠占比高,施工条件恶劣。针对戈壁沙漠施工难题,项目部提前踏勘研判、开展工艺比对与专项试验,科学优化施工方案,通过改进施工工艺、强化全过程技术管控,有效破解沙地塌方、戈壁施工受限等难题。”
工程建成投运后,将补强环塔一回输电通道,大幅提升南疆电网网架稳定性,南疆电网主要断面受入能力提升1000—1700兆瓦、送出能力提升1100—1600兆瓦,提升电网负荷保障裕度,破解清洁电力“发得出、送不出”外送瓶颈。还有力支撑塔克拉玛干沙漠边缘大型风光基地开发,助力南疆规模化清洁能源并网消纳,扩容新能源接纳空间,带动区域新能源产业集群发展,助力国家“双碳”目标落地。
