新疆若羌抽水蓄能电站上、下库连接道路B段2号隧道成功贯通

发布时间:2025-05-12 19:45
来源:县融媒体中心
[ 打印 ]
【字体:
分享:

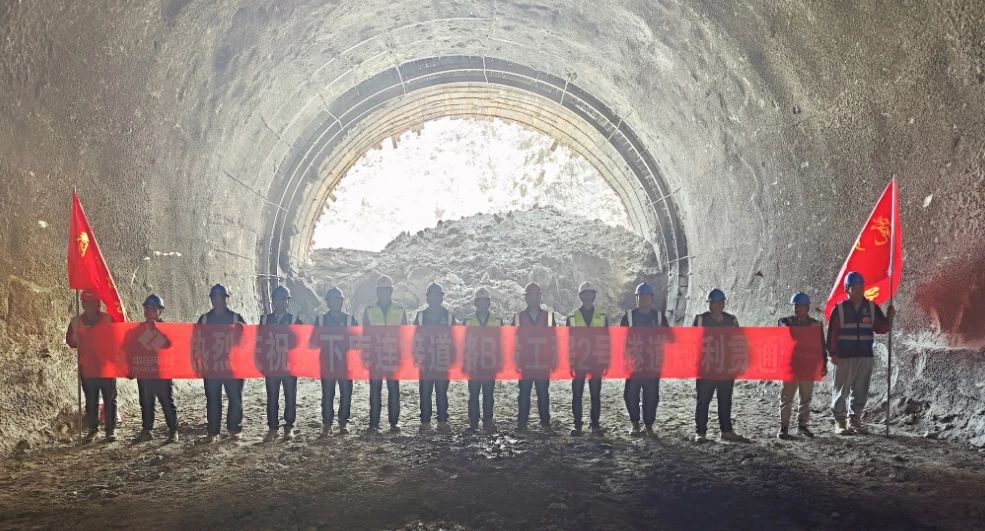

新疆若羌抽水蓄能电站工程上、下库连接道路B段2号隧道于近日顺利贯通,是继电站工程上、下库连接道路关键性工程3号隧道贯通以来又一重要突破。

“作为新疆若羌抽水蓄能电站上、下库连接道路的主要交通隧道,2号隧道的贯通不仅仅是施工过程中的重要节点,更为后续其他道路、隧道的施工提供便利。”据中国水利水电第六工程局有限公司新疆若羌抽水蓄能电站上、下库连接道路B段工程项目部项目经理吴人杰介绍,这条交通隧道全长415米、洞径10.93米×7.78米,地质条件复杂,施工难度极大,建设团队面对重重挑战,历经265天攻坚克难,圆满完成贯通任务。

新疆若羌抽水蓄能电站属一等大(I)型工程,是国家能源局“十四五”规划重点实施的抽水蓄能项目。电站总装机210万千瓦,总投资156.76亿元,建设总工期81个月。枢纽工程主要由上水库、下水库、输水系统、地下厂房及地面开关站等建筑物组成。

“目前,新疆若羌抽水蓄能电站工程正处于全面冲刺阶段。下一步,新华若羌抽蓄公司将继续秉持‘五位一体’工程建设管理理念,全力推动若羌抽水蓄能电站项目建设,高标准、高质量完成各项任务。”新华若羌抽水蓄能发电有限公司建设管理部负责人陈真说道。

新疆若羌抽水蓄能电站建成后,主要服务于南疆电网及新能源消纳,承担电力系统调峰、填谷、储能、调频、调相、紧急事故备用等任务,保障电网运行安全和清洁能源消纳,具有良好的经济效益和社会效益,对推动若羌经济社会高质量发展具有重大意义。
