奋进当“夏”“蓄”力推进新疆若羌抽水蓄能电站建设“进行时”

发布时间:2025-05-21 19:02
来源:县融媒体中
[ 打印 ]
【字体:
分享:

南疆首个抽水蓄能电站-新疆若羌抽水蓄能电站,这个被喻为“超级充电宝”的国家“十四五”规划重点实施项目,正上演着硬核科技与绿色节能的建设“双重奏”,更以未来年减排404.6万吨二氧化碳的生态账本,为新疆清洁能源大基地装上“稳定器”。

5月20日上午,在新疆若羌抽水蓄能电站施工现场,建设者们在各个作业面上忙碌着。工程建设正以“满弓”状态全线推进,下水库、通风兼安全洞、进厂交通洞、上下库连接道路、供水系统等标段正在同步展开。

抽水蓄能电站是电力系统的重要调节电源,它根据电力消费的峰谷规律,利用上、下两座水库天然地势落差,在用电负荷低谷时,用电把水从下水库抽往上水库,变成势能储存起来。在用电高峰时把储存的势能再转为用户需要的电能,被比喻为电网的“充电宝”。

在下水库施工现场,大型机械正在作业,作为电站的主体工程,主要建筑物涵盖下水库沥青混凝土面板堆石坝、下库库盆及库岸防护工程、机电预埋件及安装、金属结构安装、永久道路工程等。

据中国水利水电第六工程局有限公司若羌项目部总工程师刘旭刚介绍,该下水库设计正常蓄水位1649米,调节库容量为882万立方米,已于今年2月底开工建设。目前,正在进行排洪洞施工作业,排洪洞全长1.23公里,计划8月30号全线贯通,随后进入下水库库盆开挖阶段。

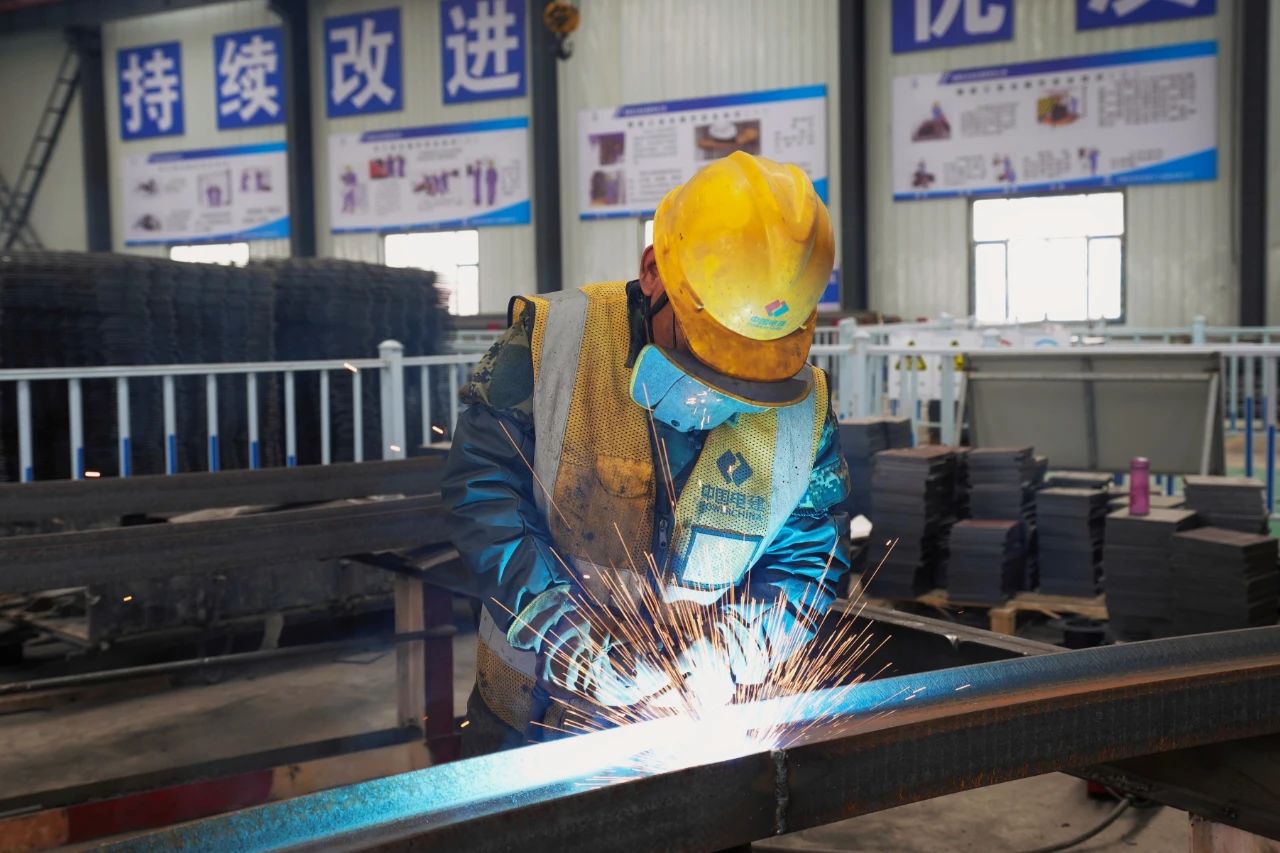

刘旭刚还表示:“后续的施工过程中,我们将采取新能源矿卡、配套清洁能源(光伏)、无人机倾斜摄影结合激光扫描、无人碾压、数字化智能灌浆等技术,全面打造智慧工地、绿色工地,实现智能化管控。”

在电站供水系统工程施工现场,一台TBM掘进机引人注目。据了解,这台由国内自主研发的TBM掘进机全长78米,能够同时进行隧道的开挖掘进、出渣以及支护作业。它具有施工效率高、掘进速度快的特点,可实现24小时连续作业,月进尺可达400米到500米,是传统钻爆施工效率的4到7倍,预计可有效缩短工期8个月以上。

“目前,我们供水管线隧洞已通过TBM掘进115米,各级泵站以及供水管线已经全面展开施工。计划到6月底完成三级泵站以及二级泵站管线施工,为下库提供施工用水。”中铁十四局集团有限公司若羌项目部总工王哓奎说。

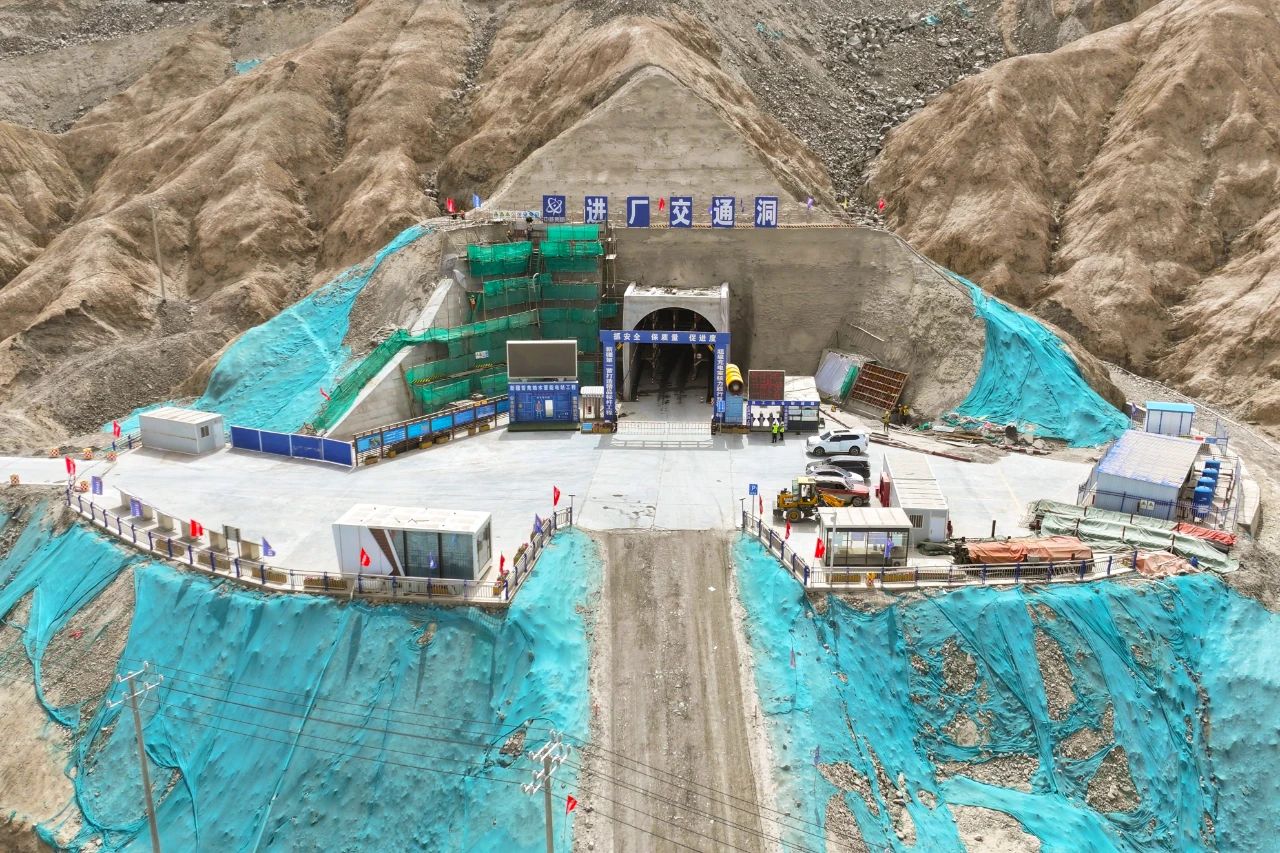

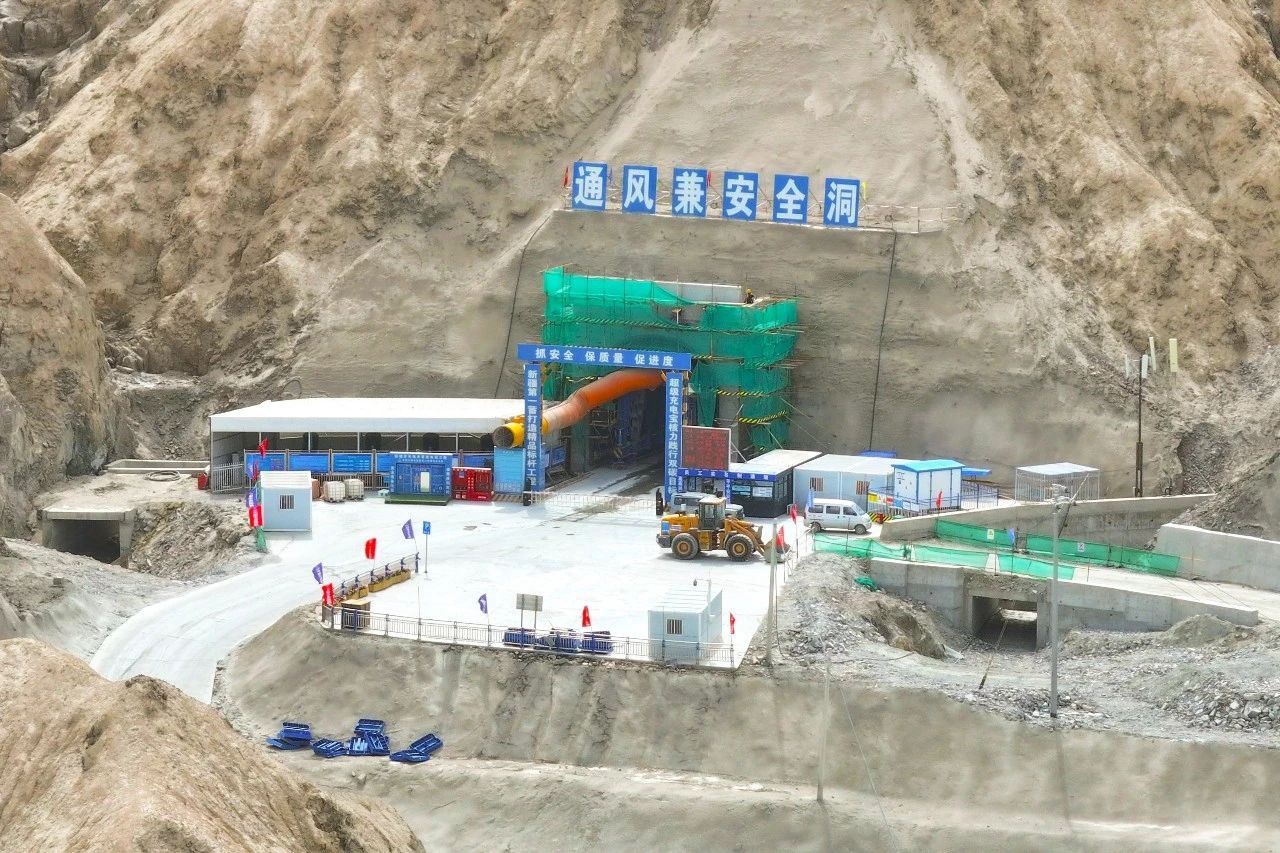

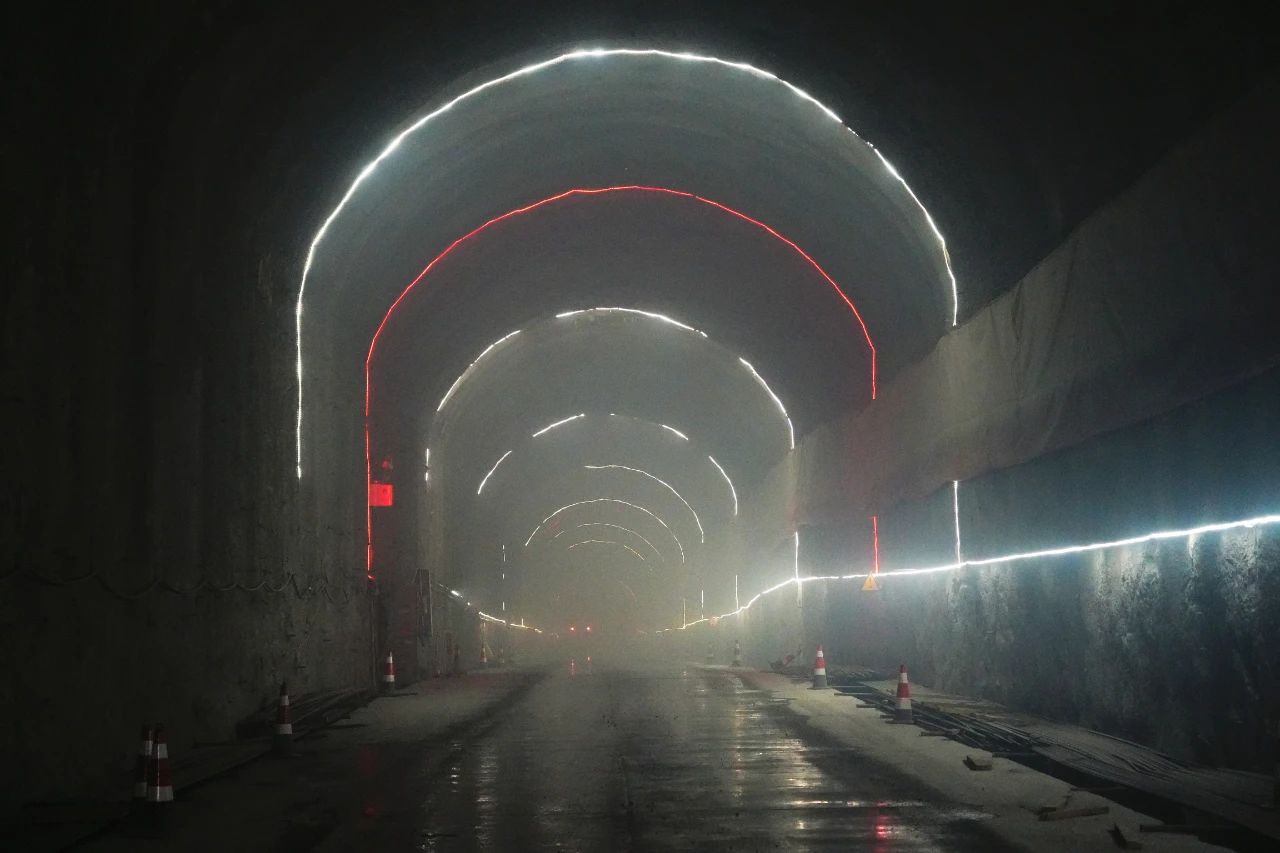

在进厂交通洞和通风兼安全洞施工现场,工人们正在进行洞挖和混凝土衬砌工作。进厂交通洞是人员进出、设备运输及电站运行维护的主要通道,是地下厂房洞室群的“大动脉”之一,为地下厂房洞室群施工提供了关键运输通道。通风兼安全洞不仅是地下厂房开挖出渣的重要通道,更是电站通风、紧急疏散的安全保障线。

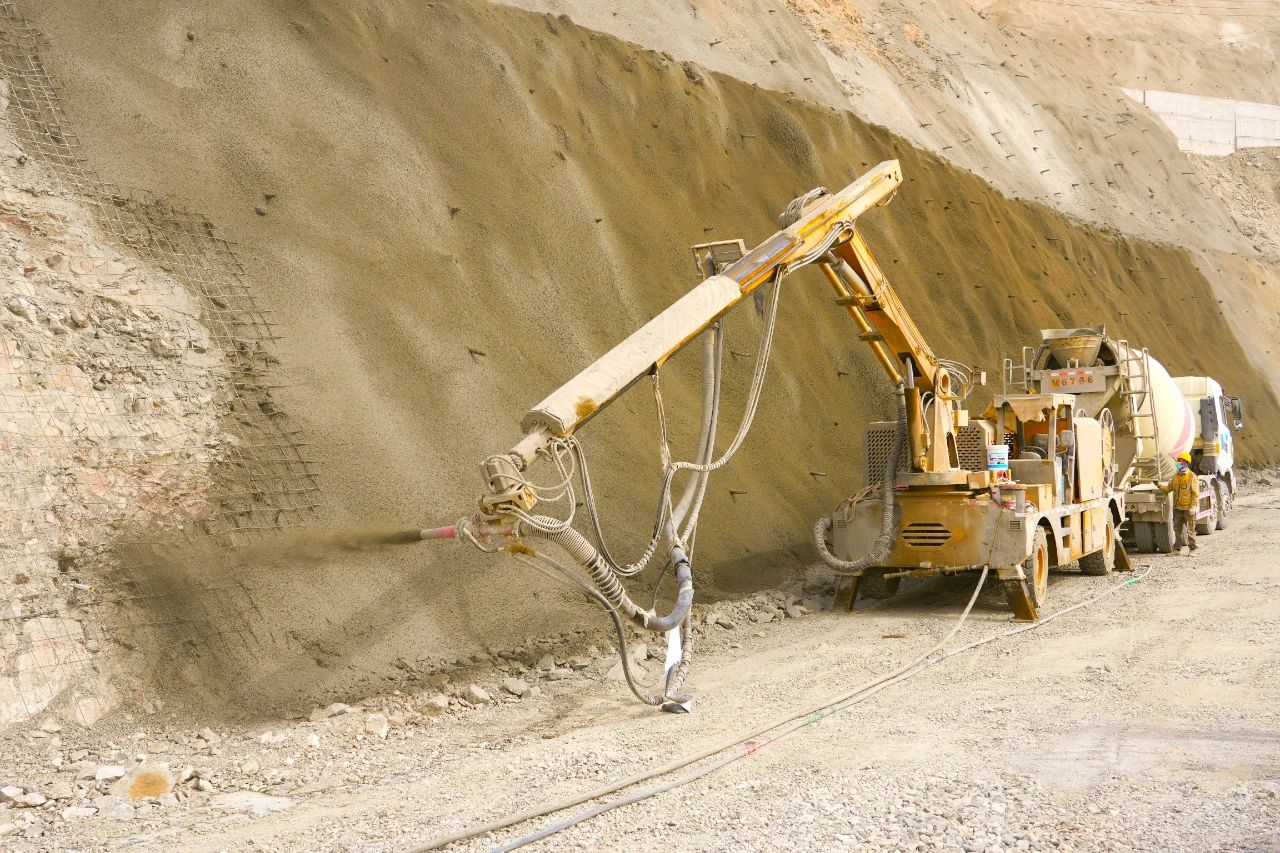

中国水利水电第四工程局有限公司若羌项目部经理卢高辉说:“洞室开挖采用成熟的新奥法施工,通风兼安全洞目前已经完成1450米,交通洞已经完成1080米,并分别将于今年的6月和8月相继完工。”在施工过程中,施工队伍克服了围岩裂隙发育、掉块、塌方等众多不利因素的影响,通过工艺的调整优化,最终提前8天完成通风兼安全洞1000米的施工目标,同时为今年隧洞全面贯通奠定了基础。

新疆若羌抽水蓄能电站位于巴音郭楞蒙古自治州若羌县南,总投资156.77亿元,建设总工期81个月,电站总装机容量210万千瓦,设计年发电量26.25亿千瓦时,占地5811亩,项目施工内容主要包括上水库、下水库、输水系统、地下厂房等建筑物。预计2030年9月首台机发电,2031年全面建成投产,建成后,可提升电网稳定性,实现电力系统调峰、填谷、储能、调频、调相及紧急事故备用等重要的关键职能作用。

“能够保障电力系统安全稳定运行,优化电网结构,提升区域能源保障能力,助力新疆丰富的清洁能源如太阳能、风能等可靠消纳,解决清洁能源发电不稳定、间歇性问题,还能推动绿色发展,促进节能减排,每年可节约标煤134.5万吨,减排二氧化碳404.6万吨,助力实现‘双碳’目标,推动新疆能源结构向绿色低碳转型。”新华若羌抽水蓄能发电有限公司总工程师邹文胜说。
