9月27日,若羌—羚羊(花土沟东)750千伏线路工程(新疆段)基础首基成功浇筑,标志着国家“十四五”规划电力发展规划重点跨省(区)电网项目正式迈入实质性建设阶段。

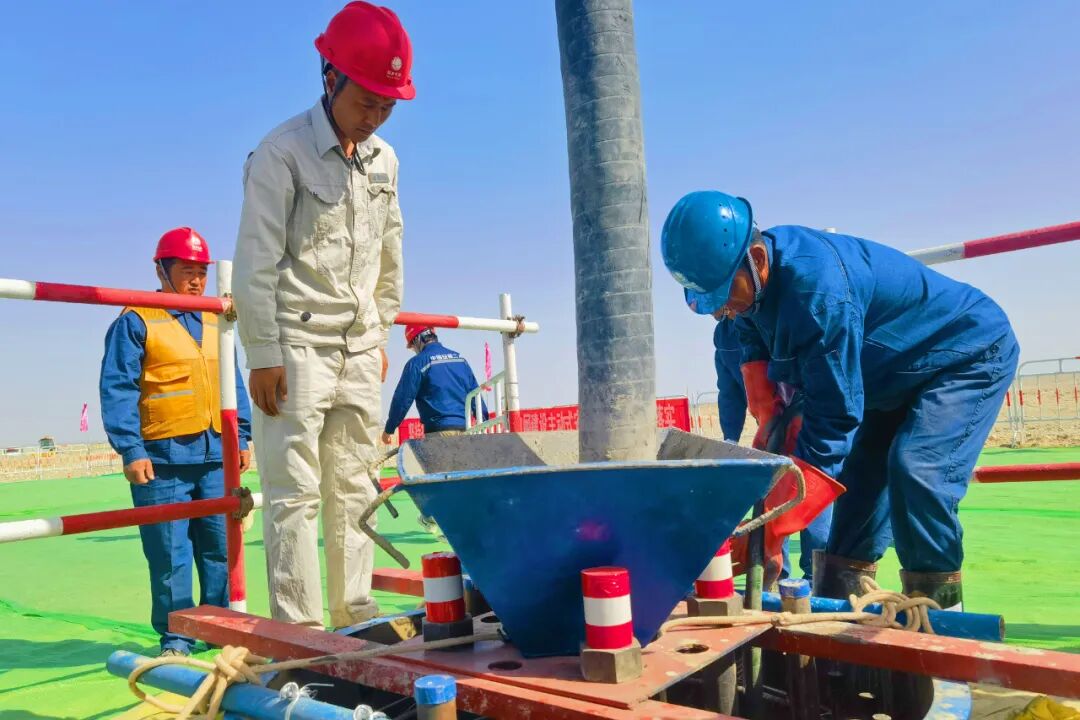

若羌—羚羊(花土沟东)750千伏线路工程(新疆段)基础首基浇筑现场 苏波 摄
此次首基基础浇筑试点在4L003N号塔位进行,施工现场机械轰鸣,首基混凝土缓缓注入基础模板。该工程起于若羌750千伏变电站,止于羚羊750千伏变电站。线路采用两个单回路架设,折单总长约723.68千米,其中新疆段线路长度约486.73千米(均位于若羌县境内,沿线海拔在1000-3850米之间),新建铁塔共1054基。
该工程计划2027年上半年建成投运,新疆电网与西北电网750千伏联络线将由4回增至6回,交流外送能力由300万千瓦提升至约480万千瓦。
若羌—羚羊(花土沟东)750千伏线路工程沿线地形复杂,兼有平地、丘陵、山地和高山,海拔介于1000米至3850米之间,同时气候多变,整体交通条件不佳导致有效工期短。其中,新疆段需翻越阿尔金山国家级自然保护区,跨越长度超过100千米,最高铁塔海拔达3831.1米,共涉及180基杆塔,施工难度大,任务艰巨。

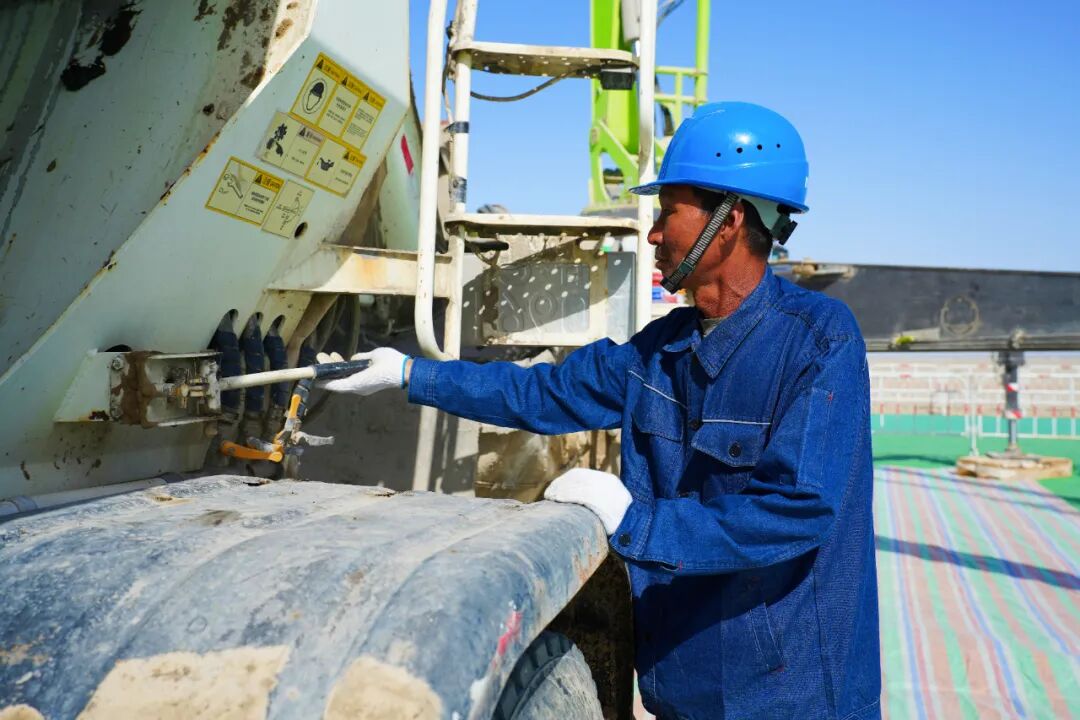

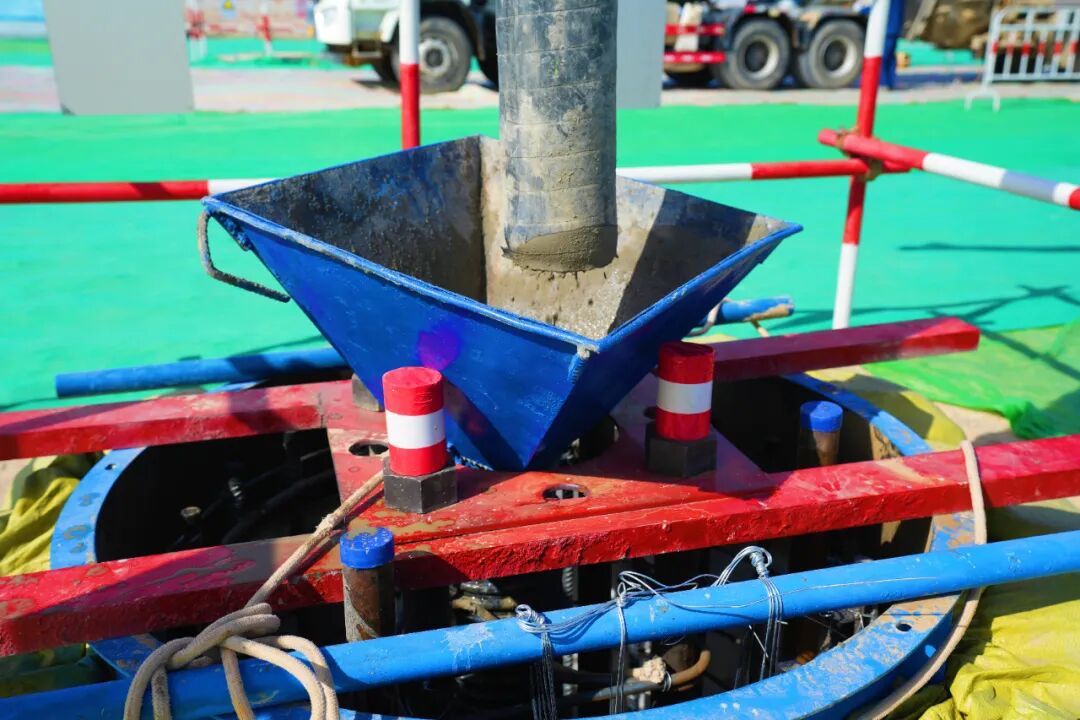

工人正在进行混凝土浇筑工作 苏波 摄
“在工程的建设中,我们均采用架设索道的方式解决材料运输难题,并且大规模配置旋挖钻机、潜孔钻机等设备,通过机械化作业减少人工接触腐蚀环境的时间,兼顾施工效率与人员安全。”国网新疆建设分公司第一项目管理中心副主任褚忠凯说。

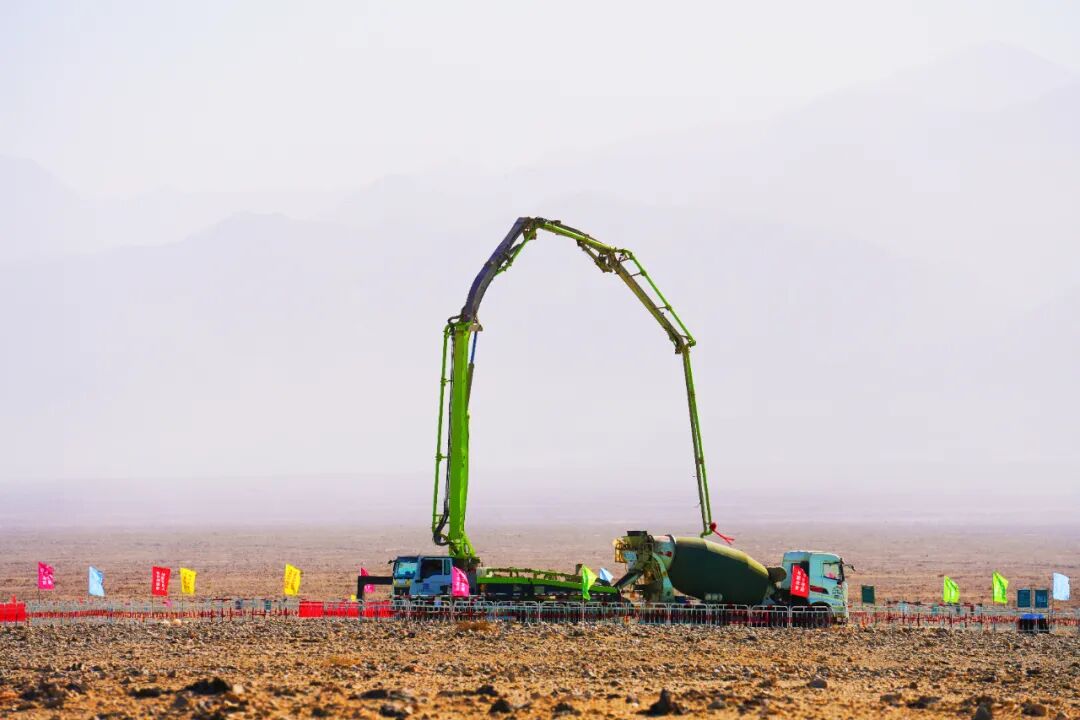

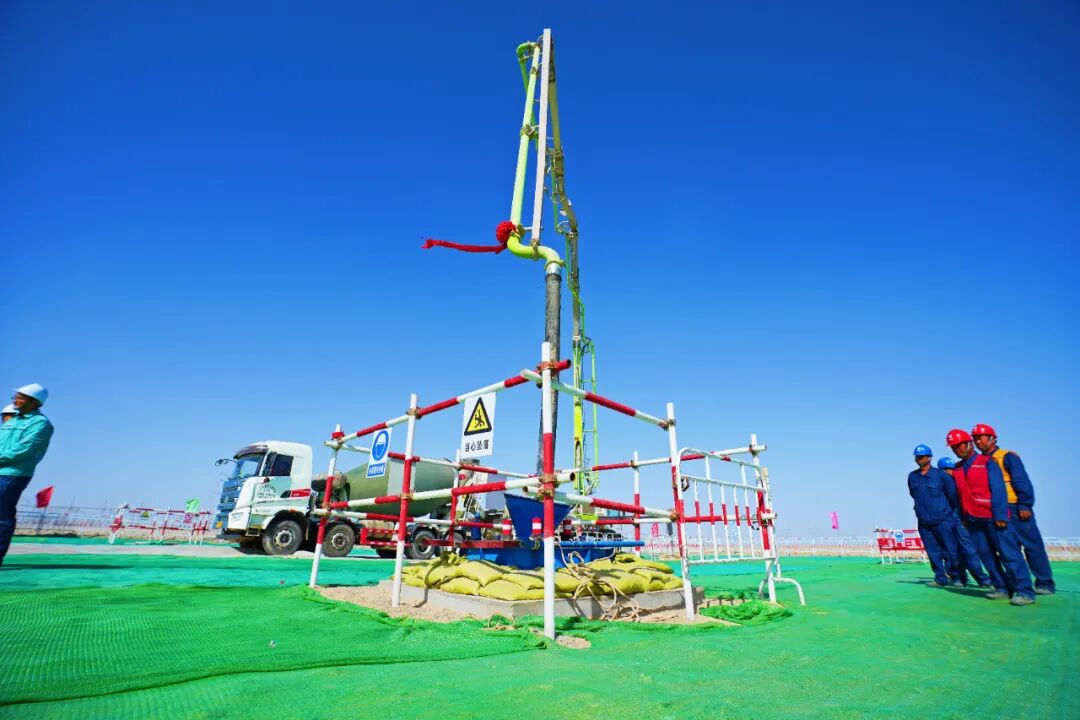

施工现场,泵车正将混凝土注入基础模板 苏波 摄
该工程建成后,将显著提升西北电网新能源利用率,促进新能源互补消纳,增强资源配置和互济调节能力,保障疆电(南疆)送电川渝特高压直流安全稳定运行,提升新疆南疆和青海海西末端电网供电质量。

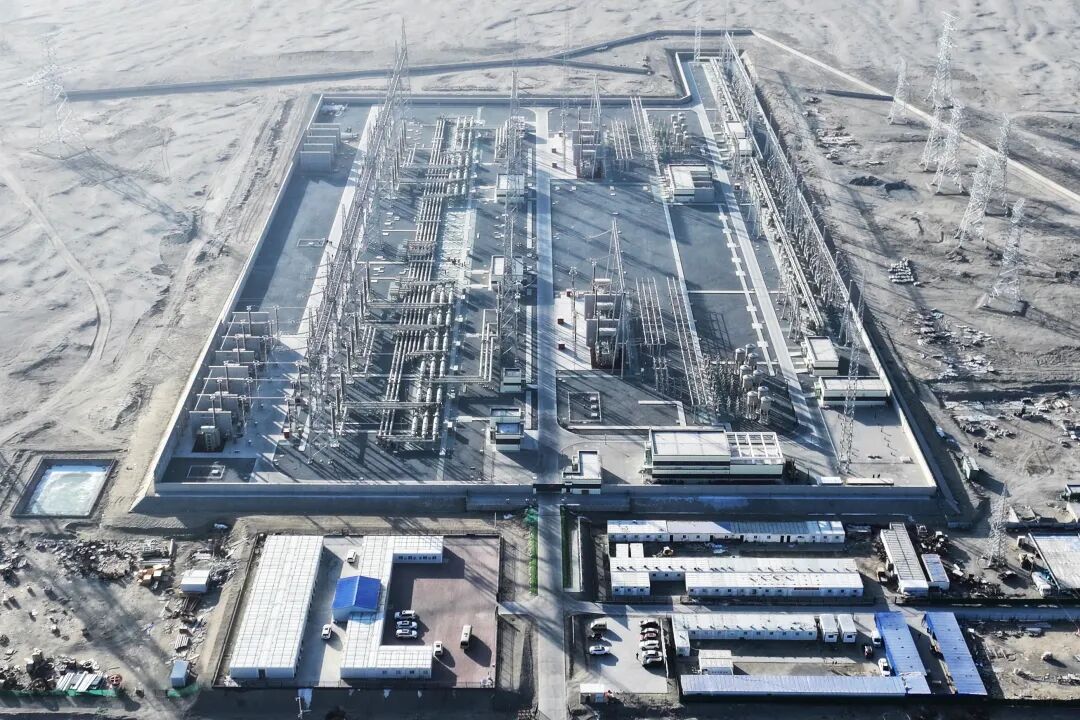

若羌750千伏变电站 苏波 摄
褚忠凯说,届时,新疆将形成“三交三直”疆电外送通道新格局,为深入推进西部大开发战略提供坚实电力保障,对服务国家“沙戈荒”新能源基地建设、提升电网调节能力具有重要意义。
若羌县发改委能源科负责人说:“今日,首基顺利完成浇筑,该线路工程正式迈入全面建设阶段,不仅是落实国家能源战略的重要举措,更是推动区域经济协同发展的鲜活范例。我们将全方位强化项目服务保障,精心打造最优服务环境,以坚实行动为若羌能源高质量发展保驾护航。”
