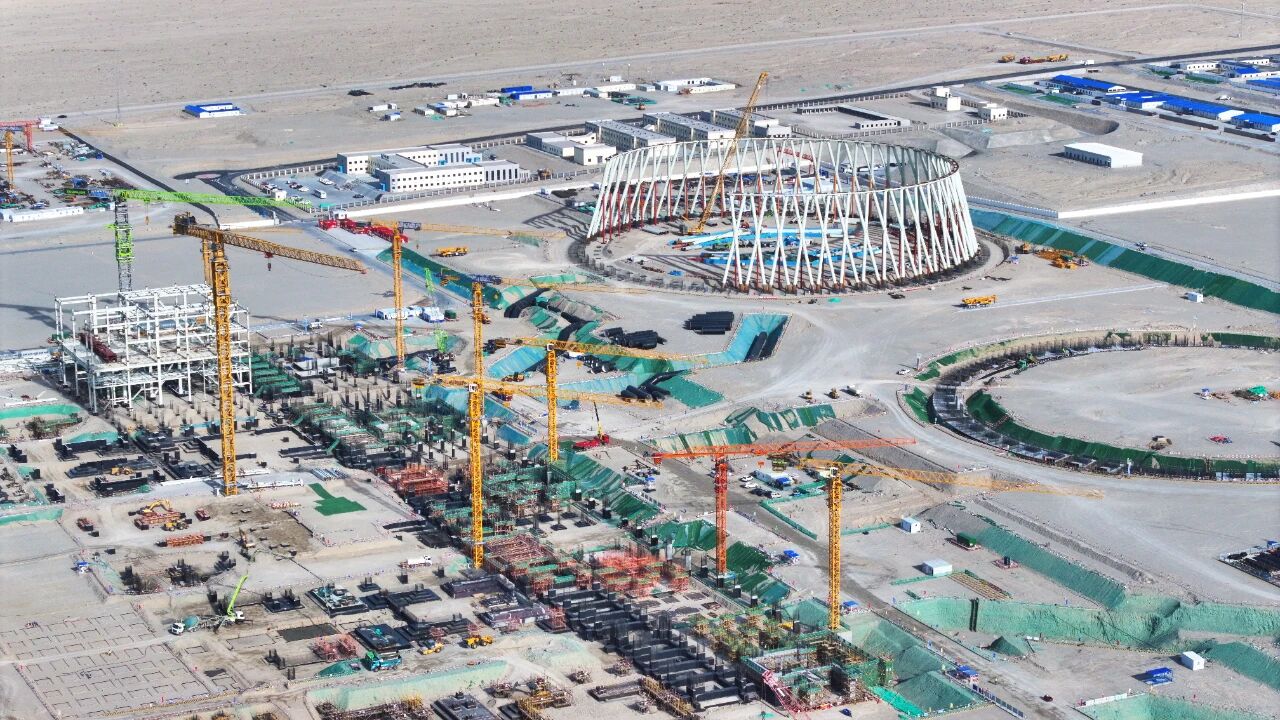

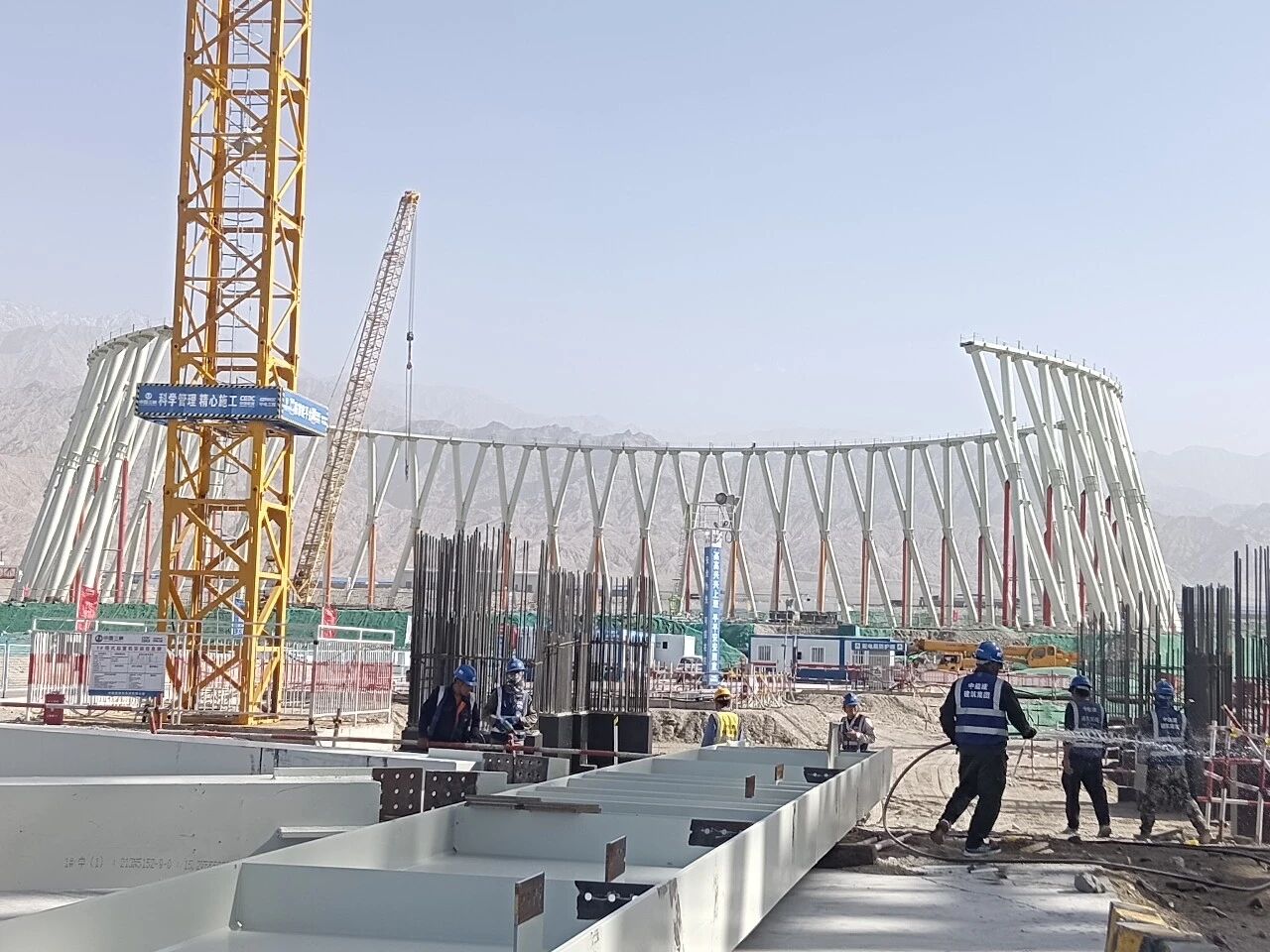

4月30日,三峡集团新疆分公司若羌火电项目1号间冷塔X柱施工进入吊装最后冲刺阶段,标志着该电厂项目1号间冷塔工程即将从地下基础施工正式转入地上结构安装阶段,是整个间冷塔建设的“里程碑节点”。

三峡集团新疆若羌火电项目是“疆电外送”第四通道电源项目的核心组成部分,于2024年9月28日动工,2025年7月28日正式开工建设。作为南疆首个千万千瓦级“沙戈荒”风光火储外送基地项目的关键组成部分,配套先进高效煤电装机396万千瓦,布设6台660兆瓦超超临界燃煤机组,同步建设烟气脱硫、脱硝环保设施,6号机组采用灵活煤电机组方案。

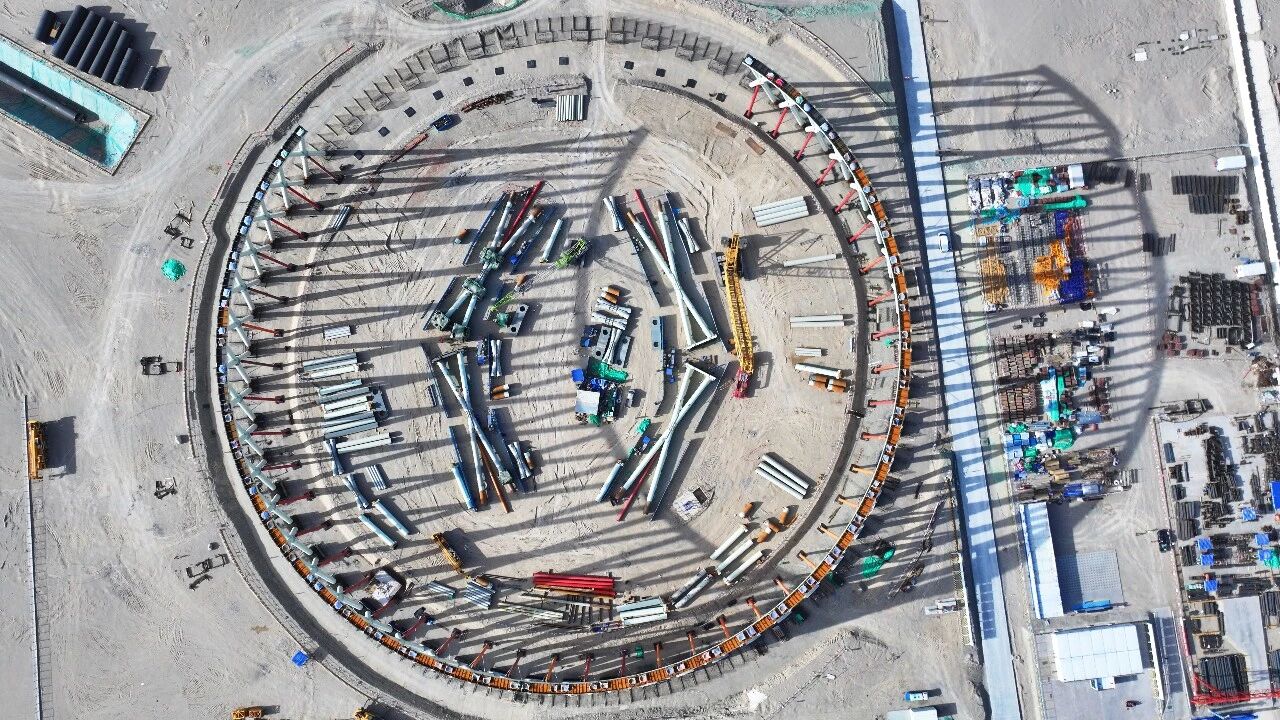

据火电项目部陈效介绍,项目采用2机1塔设计,规划建设3座间冷塔,建成后塔高225米,下环梁直径155.27米,支柱中心直径178米。本次施工X支柱结构高度约41米,由56榀钢桁架及次结构组合搭建,单榀构件重达63吨。相比传统直柱或斜柱,X柱用更少的材料实现了更高的整体刚度,体现了“高效、经济、安全”的设计理念。

为保障X柱吊装平稳落地、圆满收官,项目严格压实建设主体责任,实行施工全流程闭环管控。严格执行专项方案编、审、批流程,落实大型设备报验、场地规范布设、安全技术交底等举措,全面筑牢吊装作业前置保障。

吊装作业期间,业主、监理、总包、施工等单位全程旁站值守,实时监测现场环境、把控施工节奏,动态协调处置各类施工问题。单榀构件作业完成后,第一时间开展测量校验、留存施工数据,从严守住工程质量底线。

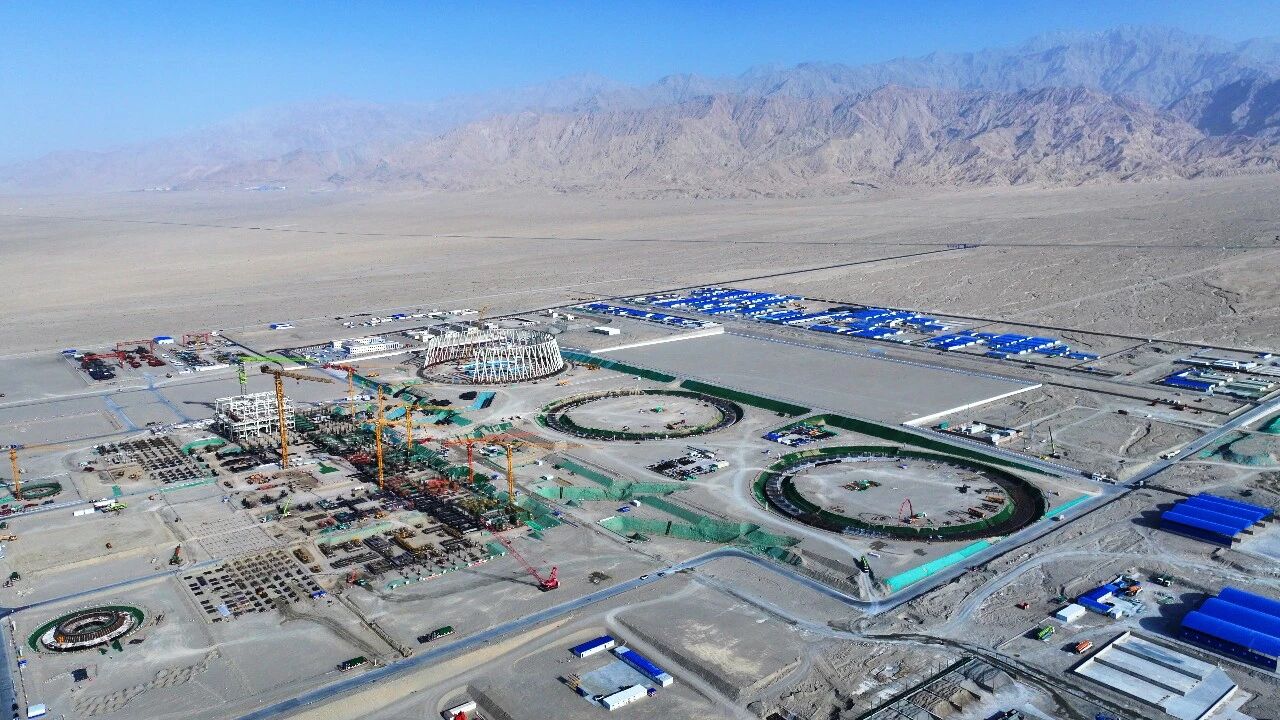

目前,项目各单体工程多点并进、协同推进,主厂房、锅炉、烟囱、间冷塔等区域已逐步出零,1号锅炉第二层钢架吊装接近尾声,1号烟囱进入外筒壁浇筑施工,项目整体建设高效提速、稳步推进。
下一步,新疆分公司将抢抓建设工期,聚焦吊装收尾、主体施工衔接等关键环节,严控工程质量、严守安全底线,全力以赴冲刺节点目标,确保按期高质完成年度建设任务。
