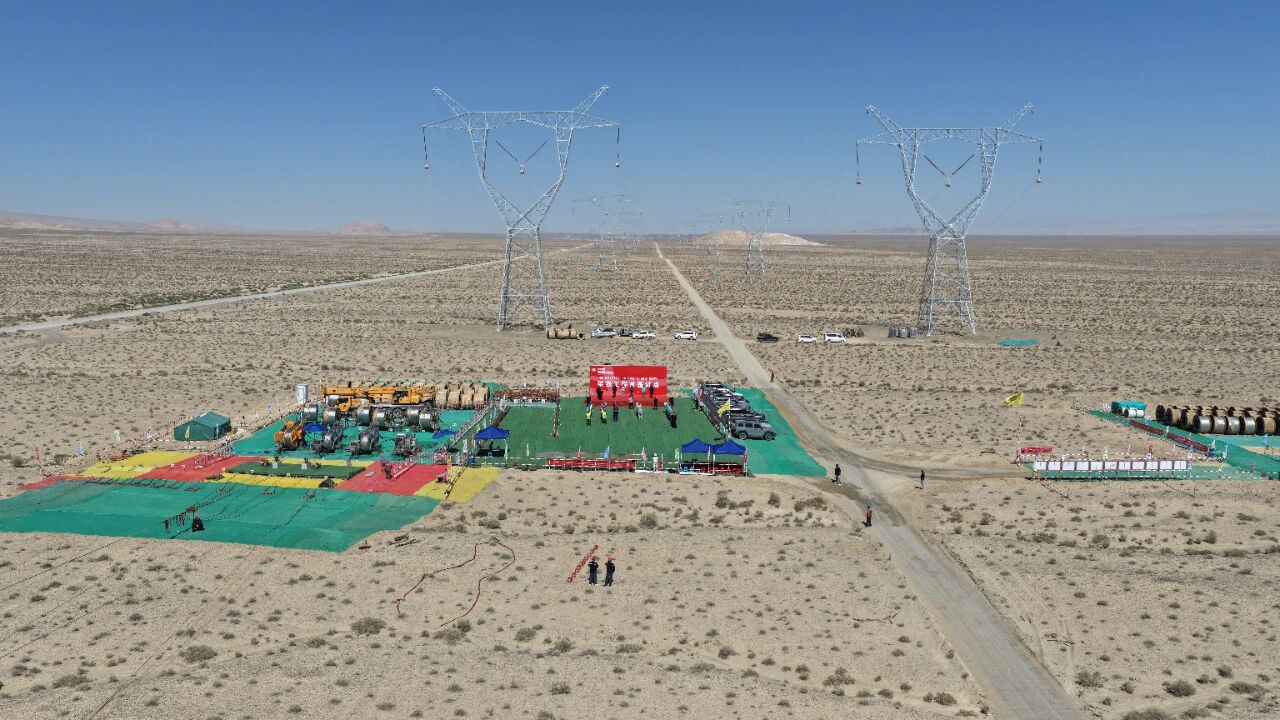

8月3日,若羌—羚羊750千伏输电线路工程新疆段全面启动导线展放作业,标志着我国“疆电外送”第三条交流大通道建设迈入关键施工阶段,为西北跨省能源互济、新能源大规模消纳筑牢骨干网架基础。

若羌—羚羊750千伏输电线路工程是国家“十四五”电力发展规划重点跨省联网工程,也是国家电网公司构建新型电力系统、推动清洁能源大规模外送的重点项目。工程起自新疆若羌750千伏变电站,途经在建祁曼750千伏变电站,终至青海羚羊750千伏变电站,动态总投资31.3亿元。线路采用双单回路架设,折单总长723.68千米,其中新疆段线路长486.73千米,新建铁塔1054基。
工程沿线自然条件复杂严苛,新疆段超100千米线路穿越海拔3800米的阿尔金山无人区,区域山脊陡峭、沟谷纵深、地形起伏剧烈,极大增加了导线架设精准施工和安全管控难度,属地电力部门全程靠前服务、精准护航,攻坚克难、保障工程稳步推进。

“从前期征地协调、临时用电接引,到沿线交通疏导、物资转运保障,我们全程驻守一线化解施工堵点。线路建成后,将大幅提升南疆绿电外送能力,盘活若羌光伏等清洁能源资源,完善县域电网架构,为地方产业发展注入电力动能。”国网若羌县供电公司党员服务队队员木拉提江·木天力甫说道。
面对复杂地形与极端高原工况,项目建设多措并举、科技赋能,通过数字化手段与技术改造实现精准安全施工。施工团队利用无人机全域航拍,全面采集施工现场地形地貌、障碍物分布、构筑物布局等实景信息,提前排查放线阻力源,预判张力波动、滑车过载、导线对地安全距离等关键风险,科学优化牵张场选址与放线次序,推动传统经验型施工向数据驱动、精准可控的现代化施工模式转变。

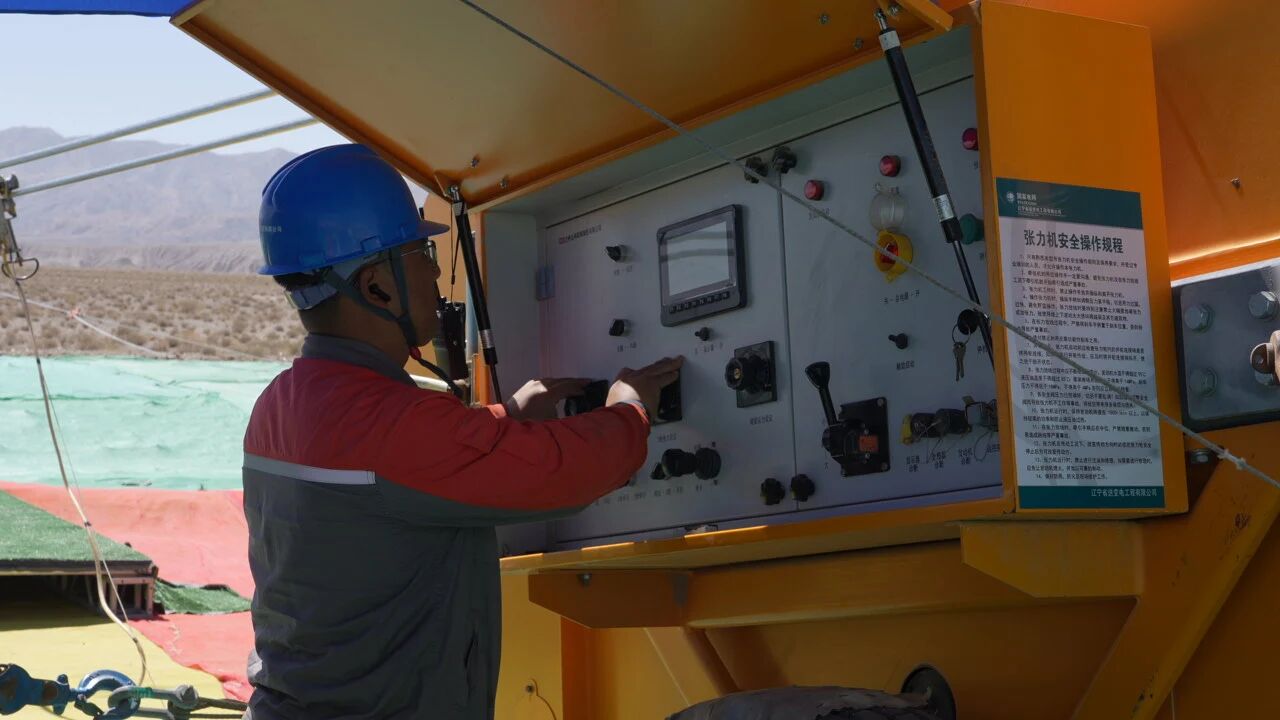

国网新疆建设分公司第一项目管理中心项目现场管控专责吴世平说:“我们通过全域数字化采集建模,实现了施工风险前置研判、施工方案精准优化,有效提升高原戈壁超高压架线的安全性和规范性。同时,我们针对性破解高原低氧、高寒施工难题,通过合理压缩放线段距离,降低单台设备工作负荷,从源头减少机械损耗与故障概率,并为牵张关键设备加装增压系统、完成高原适应性改造,全力保障极端环境下工程建设的连续性、稳定性与安全性。”
此外,施工现场还配齐增氧设施、设立常驻医疗点位,常态化开展人员血氧、血压监测,完善高原应急处置机制,全方位保障施工人员身心健康与现场安全稳定。
工程建成投运后,新疆与西北电网750千伏交流联络通道将由4回增至6回,区域交流外送能力由300万千瓦提升至480万千瓦,新疆正式形成“三交三直”疆电外送通道格局。有效提升西北电网新能源互补消纳、跨省资源互济调节能力,保障南疆送电川渝特高压直流通道稳定运行,改善新疆南疆、青海海西末端电网供电质量,为全国“沙戈荒”大型新能源基地规模化开发、新时代西部大开发战略落地提供坚实能源保障。
