眼下,新疆750千伏输变电工程中单体投资最大的电网工程,巴州—铁干里克—若羌750千伏输电线路工程,全面进入进入土建高峰期,各项工程建设稳步推进。

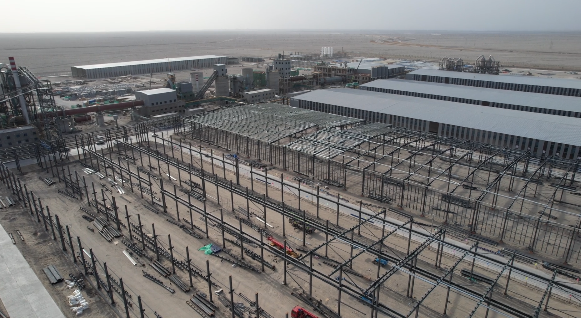

5月24日,在若羌县新材料产业园若羌750Kv变电站新建工程施工现场,主控通信楼、综合配电室、综合水泵房等主建筑都进入开挖和浇筑阶段。工程3月开工建设以来,克服沙尘等恶劣天气的影响,加紧施工,确保工程按计划施工。
若羌750Kv变电站新建工程施工项目总工程师冯博龙介绍,目前有150多名工人正在加班加点干活,预计一个月之后完成全变电站所有主建筑物的主体结构封顶工作。

若羌750Kv变电站新建工程施工项目是巴州—铁干里克—若羌750千伏输电线路工程中的核心变电工程,也是工程的终点站。变电站建成后可满足若羌地区新增用电负荷需求,对于提高格库铁路牵引站电能质量、区域新能源项目接入,为750千伏环塔里木工程新疆青海省联网创造条件。与其他变电站建设不同,为预防春季融雪性洪水等自然灾害,工程在初期“四通一平”阶段,在变电站南侧建立一道661米的防洪墙,保护站址不被洪水侵袭,如果一旦发生融雪性洪水,它会对洪水进行分流。
巴州—铁干里克—若羌750千伏输电线路工程建设全部在我州境内,围绕塔里木盆地东南侧进行施工,工程量90%都处于戈壁、沙漠、荒原等自然环境恶劣地区。
铁干里克—若羌750千伏线路工程施工6标段项目经理周月表示,预计9月份完成全部的基础施工,争取明年4月完成全线架通,明年10月整个工程安全顺利投产。
巴州—铁干里克—若羌750千伏超高压输变电工程总投资46.16亿元,是构建新疆环塔里木750千伏环网工程的重要一环。工程后期与若羌至且末、且末至民丰等750千伏输变电工程相连接将形成环塔里木750千伏大环网,进一步优化新疆南部地区主网架,为塔里木盆地煤电油气风光储资源开发提供电力网架支撑。
工程建成后,巴州将形成“北接南延西连东送”的750千伏枢纽型骨干电网格局,有力支撑新疆电网第三交流外送通道的建设,推进新疆和青海大电网互联,交流外送能力进一步提升,在把新疆能源优势转换成经济优势的同时,有力支撑服务全国电力保供大局。
